为民生勇筑通途 克难攻坚抢进度

——吴圩镇3号路工程紧张有序开展

来源:本站   |   作者:本站   |   发布时间:2017-11-30   |   浏览:30179

吴圩镇3号路排水暗渠砼施工

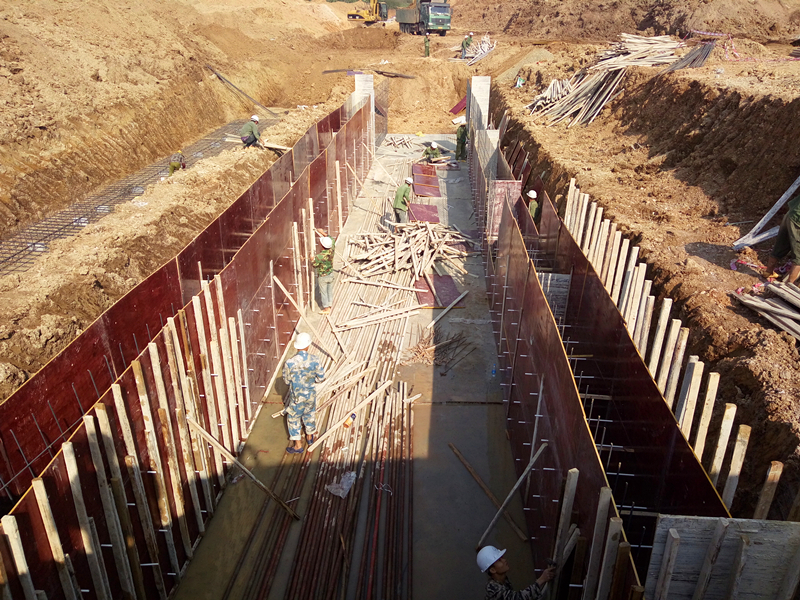

吴圩镇3号路排水渠墙身模板施工



一场冬雨一场寒,连日的降雨降温,并没有浇灭江南JN·体育(中国)官方网站集团“筑路人”的工作热情。在吴圩镇3号路现场,路基、排水工程正在紧张施工中,5台挖掘机,2台铲车,1台压路机,1台砼泵送车,12台运输车辆及60名施工工人正在现场开展作业,场面壮观、热烈而有序。

吴圩镇3号路工程是经开区2017年重大统筹推进项目,项目建成后主要服务吴圩空港商贸中心小区及B地块项目建设,同时可以解决和转输吴圩镇渌村12队大片区域、友谊路(光明路口~明阳一级路段)的排水。

据悉,吴圩镇3号路全长2737米,宽度30米,设计时速为50km/h,总投资16500万元,其中建安费11043万元。项目于2017810正式开工建设,要求2017年底前实现友谊路以南段1500米建成通车。接到建设任务后,江南JN·体育(中国)官方网站集团高度重视,集团董事长、总经理龚国强要求集中全力,选派精干力量,抓好吴圩镇3号路工程建设。集团副总经理邓继慧立即组织召开项目启动会,对项目建设工作进行了统一部署。根据工作部署,江南JN·体育(中国)官方网站集团下属科巨公司立即着手开展各项工作,组织施工单位进行勘察现场及控制点交桩,同时与征地办进行征地工作对接,想方设法破解现场难题,极力推进项目各项施工快速开展。

吴圩镇3号路开工建设后,经开区党工委书记、管委会主任何尚汉,党工委委员、管委会副主任廖勇等领导同志多次深入项目现场指导工作,协调并解决项目建设中遇到的困难和问题,为项目快速有序推进提供了保障。项目开工初期,仅有300米工作能够交付,所交付的工作面还存在部队通讯光缆、高压线及输油管影响。未移交的工作面中,绝大多数工作面有大片苗木、鱼塘及房屋拆迁,特别是苗木问题影响工作面最大,由于苗木种植密度大,种类多,大小规格杂乱,赔偿标准短期内难与村民达成一致意见,极大的影响了征地工作的推进。为此,经开区党工委委员、管委会副主任廖勇专门就吴圩镇3号路征地工作,组织建设局、征地办等部门多次召开项目现场协调会,在各方共同努力下,苗木赔偿问题在9月中旬得以解决,新移交工作面约700米。

在施工工作面有限、受管线影响的不利条件下,科巨公司组织施工单位及时开展施工,根据征地办交地情况,按交一米进一米的原则,步步紧逼式地施工。在已交地1000米工作面中,共完成1850米雨水排水暗渠,1750米污水管道施工,完成900米道路清表及路基换填, 400米路床调整,65000m³土方开挖,完成施工总产值约3250万元。目前,交地工作面已基本完成路基及排水施工,即将进入路面基层施工环节。科巨公司正抓住年底项目施工的黄金期,按照江南JN·体育(中国)官方网站集团年底项目攻坚的工作部署,加大人力物力投入,加班加点赶进度,全力做好项目现场建设冲刺工作,力争项目早日建成通车。

据了解,吴圩镇3号路南段预计在2018年春节前将接通友谊路,届时将极大的方便周边居民的出行,同时确保吴圩回建房及渌村片区雨季内涝问题将得到有效解决。(科巨公司 邓飞/文、图)
